Управление ОКН: археологические изыскания при проектировании

Разбираем последовательность инженерных изысканий, зачем отправлять запросы в органы охраны ОКН и как реагировать на 3 варианта ответа от ведомства.

  • Аттестованные эксперты ГИКЭ
  • Сопровождение до заключения
  • 8+ лет в изысканиях
  • 300+ объектов выполнено
Схема последовательности инженерных изысканий при проектировании

Какова последовательность инженерных изысканий?

Предпочтительная последовательность проведения инженерных изысканий следующая:

  1. Геодезические изысканияТопографическая съёмка, отрисовка планов, согласование коммуникаций с надзорными органами. В ходе геодезии намечают и привязывают геологические скважины.
  2. Экологические изысканияЗачастую проводят одновременно с геологическими, хотя для заказчика безопаснее и выгоднее выполнять экологию ранее. Большинство запросов во всевозможные органы делают именно экологи.
  3. Геологические изыскания
  4. Специальные изысканияАрхеология, гидрометеорология (при необходимости), гидрогеология и т. д.

Как определить, нужны ли археологические изыскания?

Инженеры-экологи в рамках подготовки научно-технического отчёта по экологическим изысканиям обязаны направлять запрос в региональный надзорный орган по охране объектов культурного наследия (Департамент, Комитет, Управление или Министерство) о наличии / отсутствии ОКН на территории, отводимой под объект.

Если экологи не сделали этого — рекомендуем заказчику лично отправить запрос и получить ответ: это сбережёт километры нервов на этапе экспертизы проектной документации. Надзорный орган в течение 30 календарных дней (15 рабочих дней через Госуслуги) даёт письменный ответ. Пошаговые инструкции: запрос по e-mail и через Госуслуги.

Ответы госорганов

Нужно ли выполнять работы и в каком объёме?

Возможно три варианта ответа от надзорного органа:

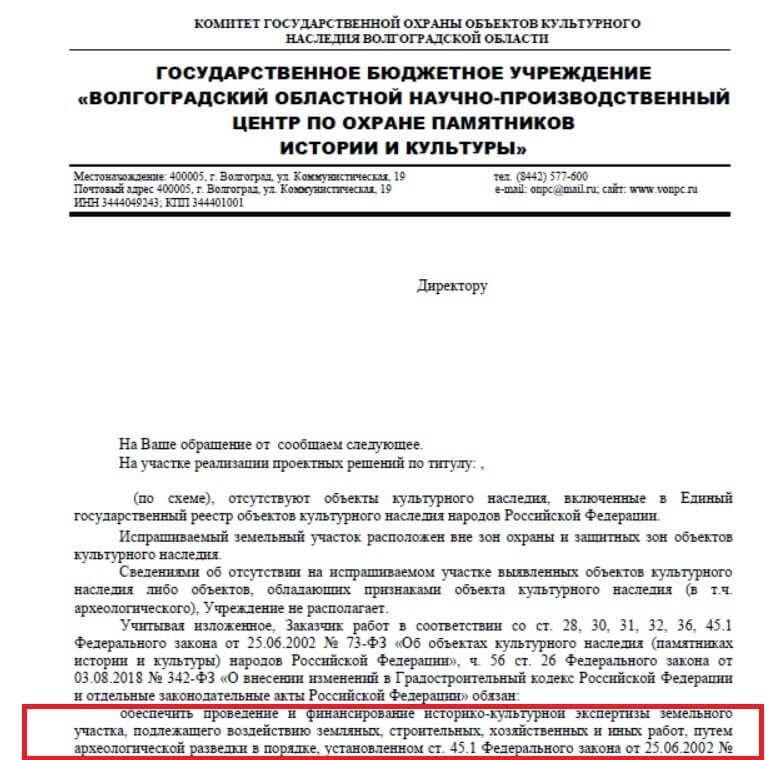

Вариант 1

Объекты культурного наследия отсутствуют. Государственная историко-культурная экспертиза не требуется. Наиболее предпочтительный ответ — отменяет необходимость в археологических изысканиях.

Вариант 2

Сведениями об отсутствии объектов Комитет не располагает. Этот ответ предписывает проведение археологической разведки с последующей разработкой научно-технического отчёта и прохождением ГИКЭ.

Вариант 3

На участке расположены объекты культурного наследия. Наименее удобный ответ. Потребуются не только разведки, но и разработка мероприятий по сохранению (Раздел ОСОКН).

На этапе получения ответа заказчик уже обладает информацией о выявленных ранее объектах ОКН и может планировать дальнейшие работы. О них — в следующих статьях.

ЦИИ: безопасность проекта

Профессиональные изыскания от ООО «ЦИИ»

Готовы провести для вас археологические изыскания любой сложности — и помочь минимизировать риски на этапе проектирования.
